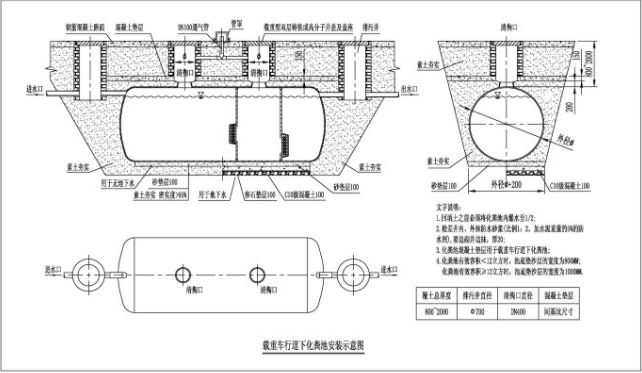

玻璃钢化粪池的安装方法
2.根据型号的大小,必须进行放坡,放坡大小根据土质情况及产品顶部以上的覆土厚度,放坡角度为30°~50°。
3.所挖出的土,必须距槽四周5米以外,防止土的侧压造成塌方,另外也给吊装产品时留有工作场地。
4.遇有地下水时应首先对地下水进行排除,根据示意图尺寸及要求进行基础处理,后进行铺砂。
1、测量管底标高,根据产品型号的直径,计算挖槽深度及与污水管道相连接的进出水口标高,在计算标高时,要预留槽底200mm铺砂尺寸。
2、对基槽底进行钎探,根据产品型号的长度最低不应少于三个点,深度600-800mm。
3、基层夯实,铺砂200mm并找平,砂内不允许有尖角、石块等杂物。4、吊装就位,在吊装就位时,必须注意化粪池的进出水口方向。
6、分层回填土:a.回填土之前必须将化粪池内灌水至1/2,确保在回填时使产品内外受压平衡且不移位。b.在回填土时,产品底部两侧必须用人工塞实。填到30-50cm以上时,每30cm必须夯实一次。回填到产品1/2后,往化粪池内继续灌水,距池顶部40-50cm后再进行回填土,每填30cm进行夯实,直至与产品顶部相平。c.产品顶部以上回填土必须密实,如产品设在道路地段,在地面未处理前,绝对不允许有车辆进行碾轧。d.回填时回填土的质量必须符合回填土验收规范,绝对不允许用建筑垃圾作为回填土使用,土中的尖角、石块及硬杂物必须剔出,回填时,必须均匀回填,切忌局部猛力冲击。
砌清掏井可在产品顶部回填土之前进行,也可在顶部回填之后进行,根据施工现场而定。
回填土达到施工规范要求后可砌筑进出口连接井(距池体1m左右),连接井水道按通用图施工,井底垫层必须夯实后浇筑混凝土底板,井中作流槽,并严格执行工程设计标高。进出化粪池管径为DN150-DN200,可采用PVC或波纹管直接砌入井壁内,管外壁与池体连接处必须打毛后用树脂胶加玻纤布封闭连接。组合式安装:
如安装100m3产品时,可采用并联或串联组合式进行安装,但基础必须做150mm厚混凝土垫层,在混凝土底板上铺设200mm厚黄砂,确保多组化粪池基础沉降一致。
推荐产品
同类文章排行
- 米乐M6:江南化工:2024年3月工业和信息化部等七部门联合
- 无溶剂环氧涂料在储罐与管道防腐涂装的应用
- 肥东县搬迁厂房设备回收价格查询今日机械供应
- 米乐M6:环氧钢管-环氧钢管批发、促销价格、产地货源-阿里巴
- 季报三季度枣强复合材料产品价格指数波动上涨
- 璃钢制品研发商科得新材申请新三板挂牌上市
- 回收废旧工业机械设备-化工设备-工业机械
- 石家庄到湖里区物流专线货运物流专线直达公司化工危险品机械设备
- 米乐M6网页版:嘉兴苏嘉至境园售楼处电话售楼中心首页网站至境
- 玻璃钢缠绕罐统一标准doc
最新资讯文章
- 近万家中小企业数字化改造 工业互联网实现工业大类全覆盖
- 玻璃钢化粪池的安装方法
- 多部门印发指导意见促进数据产业高质量发展
- 山东玻纤2024年度净利润预计巨额亏损
- 天津环氧地坪漆_环氧自流平_地坪厂家【事通】净化工程公司_品
- 如东天承取得种玻璃纤维面料加工用烘干装置专利
- ◈保利·海上瑧悦售楼处保利·海上瑧悦网站:高品质人居作品
- 米乐M6:无锡化工装备股份有限公司
- 米乐M6:广安经开区新桥化工园区:铆足干劲忙生产项目建设不停
- 14971(一种奥氏体不锈钢)适合低温应用
- 米乐M6:2025-2030年中国化工设计行业深度调研及投资
- 力鸿检验盘中最高价触及2440港元创近一年新高
- 化工设备符号对照表docx
- 米乐M6网页版:2025年图集盘点(一):通风天窗图集系列
- 米乐M6网页版:蜀道装备(300540):投资者活动记录表(
- 米乐M6网页版:沭阳燃气公司发布最新通知!
- 米乐M6:增值税发票数据折射经济运行四方面亮点
- 米乐M6平台:2025年中国印制电路板(PCB)行业市场规模
- pcb加工流程
- 山东玻纤连收3个涨停板
